泥浆被誉为定向钻工程的“血液”,是保障非开挖施工顺利推进的核心要素,除基础护壁功能外,还兼具携带渣土、冷却降温钻头、降低钻具摩擦阻力等多重作用,其各项性能指标直接决定整体钻进效率,更是把控施工安全、规避孔壁坍塌、钻具掩埋等风险的关键。水平定向钻作为成熟的非开挖施工技术,目前已广泛应用于石油天然气管道铺设、电力电缆埋设、通信光缆敷设、市政给排水管线建设等诸多基建领域;相较于传统开挖施工,该技术在穿越河流、公路、建筑物及各类地下构筑物等障碍物时,可最大限度减少地面开挖作业,大幅降低施工对周边生态环境、居民日常出行及社会公共活动的干扰,兼具环保性与施工便捷性。
一、水平定向钻泥浆特点与指标要求
1. 泥浆核心特点
水平定向钻工程施工场景复杂,地质条件、穿越长度、管径规格均存在差异,不同施工阶段与地层环境对泥浆性能的要求也随之变化,因此泥浆无固定统一的配制标准,现场需结合实际地质、施工进度动态调整配制方案与原料配比,灵活适配各类施工工况。
2. 泥浆关键性能参数
2.1 流变性参数
现场施工中,通常采用塑性流型对泥浆流变性进行精准描述,核心参数包含粘度、动切力、静切力及触变性,各项参数直接影响泥浆携渣、护壁、流动效果。
(1)粘度
泥浆粘度是影响施工的核心流变性指标,粘度把控需贴合地层与施工阶段做到精准适配。泥浆粘度偏高时,携屑能力、护壁防渗效果更优,泥浆漏失量更少,但也会大幅增加泥浆流动阻力,提升设备功率消耗,削弱钻头冲击切削效率,直接降低钻进速度;同时会降低泥浆净化能力,增大泵吸阻力,延长清孔周期,影响施工进度。泥浆粘度偏低时,虽流动顺畅、设备负荷小,但携屑能力、孔壁防护能力大幅下降,易出现孔壁坍塌、渣土淤积等问题。因此现场需结合地层特性、施工阶段,动态调配泥浆粘度。
(2)动切力
动切力主要反映泥浆处于层流流动状态时,内部形成空间网架结构的能力,是衡量泥浆结构稳定性的重要指标。实际施工中,通常采用动塑比(动切力与塑性粘度的比值)判定泥浆剪切稀释性强弱,进而优化泥浆流动与携渣性能。
(3)静切力
静切力直接体现泥浆静止状态下的携屑悬浮能力,数值适配可有效避免钻进、停钻过程中渣土沉降,防止孔底沉渣淤积、钻具掩埋等问题。
(4)触变性
触变性是泥浆的特有性能,指泥浆经搅拌后切力降低、浆液变稀,静置后切力升高、浆液逐渐增稠的特性。水平定向钻施工全程要求泥浆具备优良的触变性,既能保障停钻时渣土悬浮、孔壁稳定,又能实现钻进时泥浆顺畅流动、降低设备能耗。
2.2 滤失性参数
泥浆滤失性是衡量泥浆造壁性能的核心指标,二者呈紧密关联,在松散地层、破碎岩层、遇水易失稳软土地层等复杂地质施工中,滤失性把控尤为关键。泥浆滤失量主要受膨润土品类、原料水化分散程度、泥饼致密性等因素影响:滤失量较小时,形成的泥饼薄而致密,护壁效果优异,便于后续清孔作业;滤失量过大时,泥饼粗疏多孔,孔壁防护能力不足,易引发孔壁剥落、坍塌、泥浆漏失等施工风险。

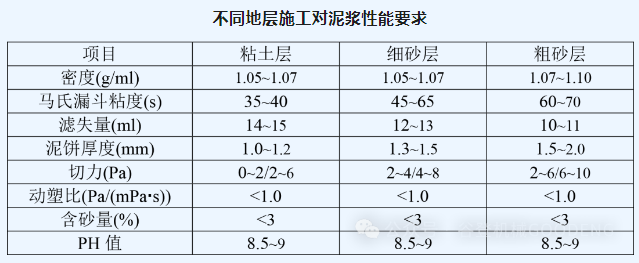

3. 不同地层泥浆指标要求
地质条件是泥浆指标设定的核心依据,不同地层结构差异,对泥浆性能的适配要求各不相同,具体分类如下:

(1)粘土层
该类地层以冲积砂土层、粉砂土、淤泥为主,典型代表为黄色泥岩、褐色泥岩,土质密实、吸水性较强。粘土层可钻性与成孔性优良,钻具旋转推进、造斜、出土作业顺畅,孔壁稳定性高、不易坍塌,属于水平定向钻施工中最易穿越的地层,泥浆基础配比即可满足施工需求。
(2)细砂层
地层以大量黄砂为主体,夹杂少量粘土、粉质土,部分区域含卵石、砾石,整体吸水性强、孔隙率大。该地层成孔性一般,孔壁易坍塌、泥浆易漏失,导向孔钻进、回扩孔作业阶段风险较高,需提升泥浆粘度、护壁性能,强化孔壁防护力度。
(3)粗砂层
地层含大量粗砂、流砂,伴生卵石、砾石,含水量高、结构松散,施工难度极大。该地层成孔性极差,孔壁极易大范围坍塌、泥浆漏失严重,极易出现钻具掩埋、机具磨损等问题,钻进效率偏低,需配制高粘度、高护壁性能的专用泥浆,严控泥浆各项指标。
二、水平定向钻泥浆配制要点
流变性与失水造壁性是泥浆核心工艺性能,现场施工重点把控粘度、密度、滤失量、含砂量四项关键指标。结合水平定向钻施工特性,泥浆配制需兼顾成孔质量、扩孔与管道回拖阶段孔壁稳定性,全程实时监测泥浆返回情况,精准研判穿越地层地质变化,动态优化泥浆配方、调整性能参数,全方位保障孔洞稳定、施工连续推进。
尤其在管道回拖阶段,需重点提升泥浆润滑性能,降低管线与孔壁摩擦阻力,强化泥浆携渣、排渣能力,规避回拖卡顿、管线破损等问题。现场需根据穿越地质类型、穿越长度、施工管径,针对性制定导向孔钻进、预扩孔、管线回拖各阶段泥浆护壁方案,在基础配比之上,按工况适量加大泥浆原料用量,提升泥浆粘度与护壁能力;同时严格落实检测要求,每两小时使用泥浆测试仪检测泥浆粘度,确保泥浆性能持续达标。
三、水平定向钻施工泥浆用量管控
泥浆用量需贴合各施工阶段工况动态调整,既要保障携渣、护壁需求,又要避免压力过大导致泥浆渗漏、地面冒浆等问题,具体分段管控要求如下:
1. 钻导向孔阶段
导向孔钻进是整个管线穿越工程的核心环节,此阶段穿越孔未贯通,泥浆在盲孔内朝入土点回流,若入土点前端孔道堵塞,极易出现沿线地面冒浆问题。导向孔前100米施工段,需加大泥浆用量,借助足量泥浆彻底携带破碎钻屑,保障孔道通畅;进入导向孔后半段,随着穿越距离延长,泥浆回流压力降低、难以从入土点顺畅返出,需适当缩减泥浆用量,严控泥浆压力。

2. 扩孔阶段
扩孔作业前期,需加大泥浆用量,依托泥浆流动推力将孔内钻屑持续输送至出土点,保障孔内清洁;扩孔中段距离入土点、出土点均较远,泥浆回流需超大压力,此阶段需减小泥浆用量,避免高压引发地面冒浆;扩孔作业临近入土点时,再次加大泥浆排量,确保泥浆携带钻屑从入土点顺畅排出,保障扩孔质量。

3. 回拖阶段
管线回拖阶段,穿越孔内已完全充盈泥浆,此阶段需严控泥浆排量与压力,避免压力过高引发孔壁破损、冒浆等问题。管线进入孔道过程中,孔内冗余泥浆会被管线自然挤出,因此管线回拖需保持匀速缓慢推进,同步配合泥浆流量管控,保障回拖过程平稳、安全。
四、结语
水平定向钻泥浆配制需以施工现场地质条件为核心依据,只有全面研判地层结构、土质特性,才能精准配制适配工况的泥浆,充分发挥泥浆各项施工功效。同时,优质泥浆依托高品质造浆原料实现,钠基膨润土作为核心造浆材料,其质量直接决定泥浆成品性能,唯有选用上乘原料,才能配制出符合施工标准的专用泥浆。
现阶段,非开挖施工技术日趋成熟,彻底革新了城市基础设施建设模式,凭借高效、环保、低扰动的核心优势,为城市基建可持续发展提供了强劲支撑。未来随着施工技术、泥浆配制工艺的持续创新优化,泥浆技术与非开挖施工将进一步拓展应用场景,在各类基建工程中发挥更大价值,助力构建更便捷、高效的城市基建体系。
